Fusion nucléaire : la construction du réacteur ITER achevée à plus de 60%

Fusion nucléaire : la construction du réacteur ITER achevée à plus de 60%

Les avantages de la fusion nucléaire sont de taille : l’accès à une source d’énergie non-intermittente, quasi-illimitée et, surtout, très peu polluante.

La maîtrise de ce processus est donc un défi énergétique et technologique qui a donné naissance à de nombreuses initiatives de coopération scientifique au cours des dernières décennies. ITER fait partie des projets de fusion nucléaire les plus prometteurs.

Et selon les dernières estimations, son chantier serait achevé à plus de 60%.

ITER, un projet de coopération international pour la maîtrise de la fusion nucléaire

ITER est un programme scientifique qui a été officiellement lancé lors du sommet des superpuissances de Genève en novembre 1985. L’idée de la communauté internationale est de mettre en place un ambitieux projet de coopération destiné à dynamiser la recherche sur la maîtrise de la fusion nucléaire.

À partir de 1988 l’Union Européenne, le Japon, l’Union soviétique et les États-Unis se lancent conjointement dans des études de conception et des recherches techniques qui permettront de valider, en 2001, la conception définitive d’un réacteur de fusion industriel.

ITER est aujourd’hui considéré comme un des projets les plus ambitieux au monde dans le domaine de l’énergie. Il regroupe des scientifiques de plus de 35 pays autour d’un objectif commun : démontrer la faisabilité scientifique et technique de la fusion nucléaire comme nouvelle source d’énergie propre pour l’humanité.

C’est en France, dans le département des Bouches-du-Rhône, que le réacteur ITER est en cours de construction. Le comité scientifique d’ITER œuvre en effet à la conception d’un réacteur tokamak capable de produire 10 fois plus d’énergie qu’il n’en consomme au cœur d’un centre de recherche du Commissariat à l’Énergie Atomique située à Saint-Paul-lez-Durance.

Et après une dizaine d’années de grands travaux, la construction du réacteur expérimental de fusion nucléaire international est finalisée à hauteur de 63%.

2020, une étape majeure pour le projet ITER

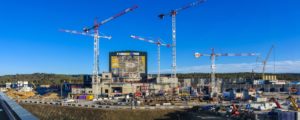

Les membres du Conseil ITER, organe exécutif de l’organisation internationale ITER, se sont réunis courant juin afin d’évaluer l’avancement de l’ambitieux chantier de Cadarache.

Selon les deux comités consultatifs mobilisés, plus de 73% du génie civil des bâtiments de l’installation seraient d’ores-et-déjà finalisés. La construction des bâtiments de conversion électrique et la conception des éléments principaux des systèmes nécessaires au premier plasma se poursuivent et devraient être achevées d’ici les deux prochaines années.

2020 marquera une étape importante pour le chantier ITER : le début de l’assemblage du tokamak. Les premiers composants de ce réacteur nouvelle génération, qui en comporte au total plus de 10 millions, arriveront à Cadarache dans le courant du mois de mars. Ces éléments ont été fabriqués aux quatre coins du monde, dans les usines des partenaires du projet.

Ils seront acheminés jusqu’au site de Cadarache jusqu’en 2025.

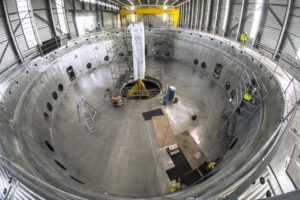

« L’assemblage du tokamak ITER se fera du bas vers le haut. Les opérations débuteront par la base du cryostat, le composant individuel le plus volumineux et le plus lourd de la machine ITER. Ils se poursuivront avec les composants inférieurs du cryostat, les neuf secteurs préassemblés de la chambre à vide constituant chacun une section de 40° (l’élément préassemblé comprend un secteur de chambre à vide, les boucliers thermiques qui l’entourent et deux bobines de champ toroïdal) et, enfin, par les composants de la partie supérieure de la machine. Pour que celle-ci fonctionne de manière optimale, il est extrêmement important d’en aligner avec précision les éléments, en particulier le système magnétique et les composants internes ».

Prochaine étape : production du premier plasma

Le calendrier de l’ITER Organization a fixé à décembre 2025 les opérations qui mèneront à la production du premier plasma. Considérée comme un évènement majeur dans le timing du programme, la production du premier plasma marquera la fin de la phase de construction et le début du programme opérationnel.

« Lorsqu’un gaz est soumis à des températures extrêmes, les électrons sont séparés des noyaux et le gaz se transforme en plasma, le quatrième état de la matière. Un plasma est un gaz chaud composé de particules chargées (noyaux positifs et électrons négatifs). C’est un environnement ténu, près d’un million de fois moins dense que l’air que nous respirons. Le plasma fournit l’environnement dans lequel des éléments légers peuvent fusionner et générer de l’énergie. Dans le cas d’ITER, la réaction de fusion se produira dans un tokamak, une machine qui utilise des champs magnétiques pour confiner et contrôler le plasma chaud ».

Alors que le premier plasma à base d’hydrogène devrait être généré d’ici l’horizon 2025, il faudra patienter une dizaine d’années supplémentaires pour que le réacteur ITER réussisse à produire la première fusion tritium-deutérium et atteigne son point de fonctionnement nominal. Et en ce qui concerne l’industrialisation du procédé de fusion, les prévisions évoquent, pour l’instant… la fin du siècle.
